Najważniejsze informacje o wymaganiach jakościowych
- Wymaganie jakościowe opisuje, jak system ma działać, a nie co ma robić.
- Najbardziej użyteczne przykłady dotyczą czasu odpowiedzi, dostępności, bezpieczeństwa, skalowalności, zgodności i utrzymywalności.
- Dobre wymaganie ma liczbę, warunek testu i próg akceptacji, na przykład 2 s, 99,9% albo RTO 4 h.
- Nie mieszaj wymagań jakościowych z acceptance criteria ani Definition of Done, bo pełnią inne role w projekcie.
- W praktyce najlepiej działa niewielki zestaw priorytetów, które zespół potrafi regularnie mierzyć i egzekwować.
Czym są wymagania jakościowe w projekcie

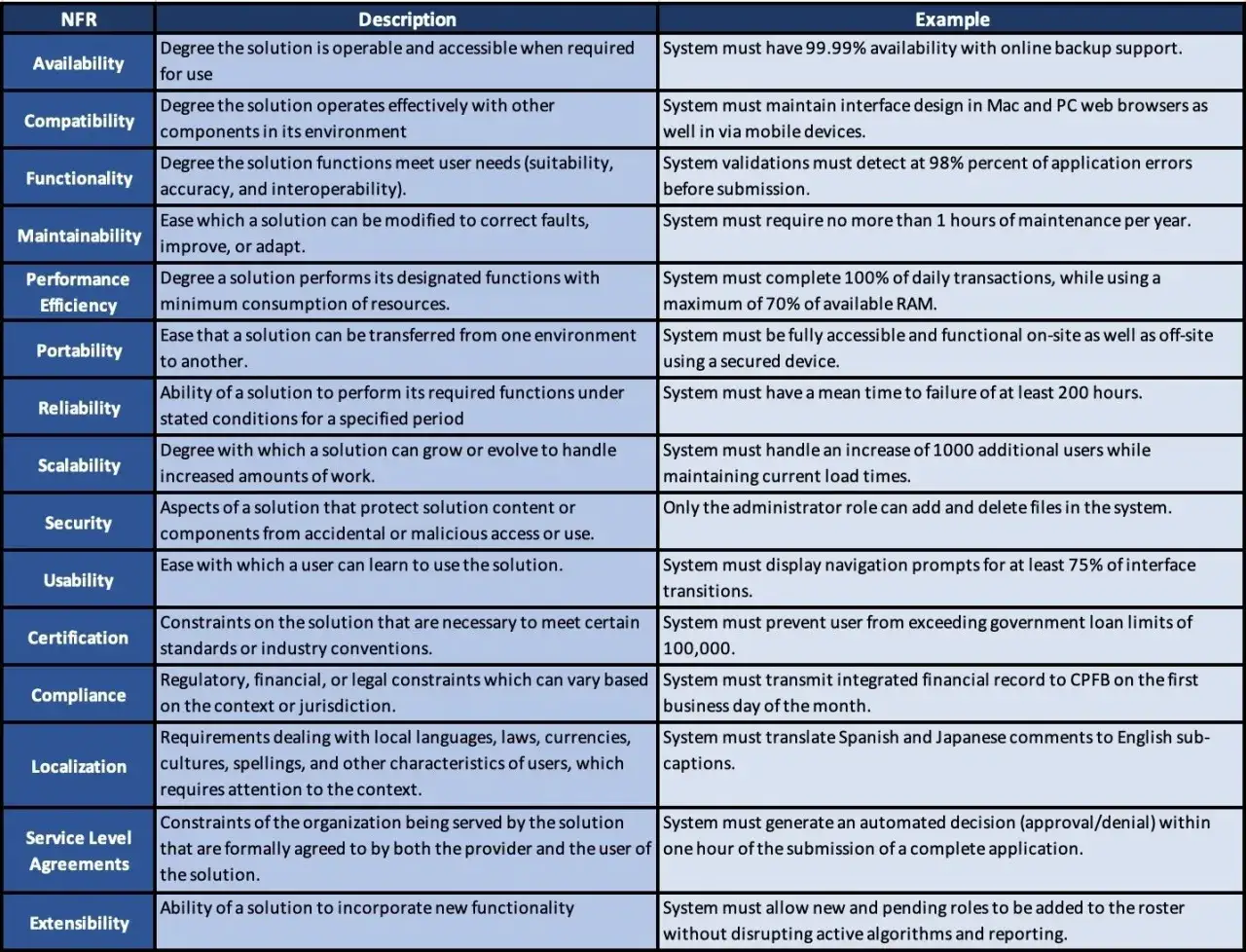

W praktyce rozróżniam dwie warstwy. Pierwsza mówi, co system ma zrobić, druga, jak dobrze ma to robić. To drugie obejmuje na przykład szybkość odpowiedzi, odporność na awarie, bezpieczeństwo danych, łatwość zmiany kodu i wygodę obsługi. Jak przypomina Microsoft Learn, takie wymagania wpływają na decyzje projektowe i technologię, więc nie są dodatkiem do projektu, tylko jego realnym ograniczeniem.
Model jakości ISO/IEC 25010 porządkuje je w osobne obszary, co pomaga nie zgubić rzeczy ważnych na etapie analizy. Z perspektywy zespołu projektowego to po prostu lista ryzyk, które trzeba zamienić w liczby, testy i odpowiedzialność. Jeśli tego nie zrobisz, projekt może być funkcjonalnie poprawny, ale praktycznie trudny w użyciu albo kosztowny w utrzymaniu.
To właśnie dlatego dobrze zapisane wymaganie jakościowe nie opisuje marzenia, tylko warunek działania, który da się sprawdzić w testach albo monitoringu.

Najbardziej użyteczne przykłady z projektów oprogramowania
Poniżej pokazuję wzorce, które traktuję jako sensowny punkt startowy. Nie są to gotowce do skopiowania 1:1, bo sens mają dopiero po dopasowaniu do skali ruchu, ryzyka i budżetu.
| Obszar | Przykład wymagania | Jak to mierzyć | Kiedy ma sens |
|---|---|---|---|
| Wydajność | 95% odpowiedzi na ekranie listy zamówień nie przekracza 2 s przy 1000 aktywnych użytkowników. | Testy wydajnościowe, APM, pomiar czasu odpowiedzi na konkretnym widoku. | Gdy interfejs obsługuje sprzedaż, obsługę klienta albo procesy, w których każda sekunda obniża produktywność. |
| Dostępność | Dostępność usługi wynosi 99,9% w skali miesiąca, a planowane okno serwisowe nie przekracza 2 h. | Monitoring uptime, alerty, raport SLA. | Gdy system jest krytyczny biznesowo i przestój ma realny koszt. |
| Niezawodność i odzyskiwanie | RPO wynosi 15 min, a RTO 4 h; test odtworzenia z kopii zapasowej odbywa się raz na kwartał. | Ćwiczenia DR, testy backupu, procedury odtwarzania. | Gdy utrata danych albo długi powrót do działania są nieakceptowalne. |
| Bezpieczeństwo | Administratorzy logują się przez MFA, a logi audytowe są przechowywane 12 miesięcy. | Przegląd konfiguracji, testy dostępu, audyt logów. | Gdy system ma dane wrażliwe, uprawnienia uprzywilejowane albo ślad audytowy. |
| Prywatność i zgodność | Dane użytkownika są usuwane w ciągu 30 dni od poprawnie zweryfikowanego żądania usunięcia. | Kontrola procesów, testy usuwania, sprawdzenie polityk retencji. | Gdy projekt podlega wymaganiom prawnym, regulacyjnym albo wewnętrznej polityce danych. |
| Użyteczność i dostępność | Kluczowe zadanie można wykonać bez szkolenia, a portal publiczny spełnia WCAG 2.2 AA. | Testy z użytkownikami, audyt dostępności, checklisty UX. | Gdy system jest publiczny, szeroko używany albo wdrażany w organizacji o różnych poziomach dojrzałości cyfrowej. |
| Skalowalność | System obsługuje 5-krotny wzrost ruchu bez zmian w kodzie krytycznej ścieżki. | Testy obciążeniowe, autoscaling, pomiar zużycia zasobów. | Gdy spodziewasz się kampanii, sezonowości albo szybkiego wzrostu użytkowników. |
| Utrzymywalność | Nowy członek zespołu uruchamia środowisko lokalne w 30 minut na podstawie README i skryptów. | Próba onboardingu, checklisty techniczne, przegląd dokumentacji. | Gdy zespół rośnie, projekt ma długi cykl życia albo często wchodzi w niego nowa osoba. |
Najbardziej praktyczne jest to, że każdą pozycję możesz od razu związać z testem, monitorem albo scenariuszem awaryjnym. Właśnie tak wymagania przestają być deklaracją, a stają się częścią zarządzania projektem.
Jak zapisać wymaganie, żeby dało się je sprawdzić
Najprostsza zasada jest bezlitosna: jeśli nie potrafisz wskazać, jak to zmierzysz, zapis jest za słaby. Dobre wymaganie zawiera zakres, próg, warunki testu i sposób pomiaru. W praktyce najczęściej korzystam ze wzorca: w warunkach X system ma osiągnąć Y nie gorzej niż Z.
| Słaby zapis | Lepszy zapis | Co poprawiono |
|---|---|---|
| System ma być szybki. | 95% odpowiedzi na endpoint /search nie przekracza 300 ms przy 500 aktywnych użytkownikach. | Dodano miernik, warunki obciążenia i konkretny próg. |
| Aplikacja ma być bezpieczna. | Administratorzy logują się przez MFA, a logi audytowe są przechowywane przez 12 miesięcy. | Zamiast ogólnej deklaracji pojawiły się mechanizmy i horyzont czasu. |
| System ma działać zawsze. | Dostępność usługi wynosi 99,9% w skali miesiąca, a planowane okno serwisowe nie przekracza 2 h. | Wymaganie stało się testowalne i powiązane z rzeczywistą eksploatacją. |
| Wdrożenia mają być proste. | Nową wersję można wdrożyć w maksymalnie 20 minut, a rollback trwa nie dłużej niż 10 minut. | Ustalono konkretny cel operacyjny i warunek oceny. |
Jeśli opis jest zbyt miękki, zwykle kończy się sporami w stylu „mieliśmy na myśli coś innego”. Ja wolę od razu doprecyzować też narzędzie pomiaru, na przykład monitoring aplikacyjny, testy obciążeniowe, raport SLA albo audyt bezpieczeństwa. To oszczędza później dużo czasu na interpretacje.
Co odróżnia wymaganie jakościowe od kryterium akceptacji i DoD
W projektach mieszanie tych pojęć tworzy chaos. Wymaganie funkcjonalne opisuje co system robi, wymaganie jakościowe mówi jak dobrze to robi, acceptance criteria dotyczą konkretnej historyjki użytkownika, a Definition of Done obejmuje warunki gotowości całego przyrostu do uznania go za ukończony. To różne poziomy i warto je trzymać osobno.
| Element | Rola | Przykład | W praktyce |
|---|---|---|---|
| Wymaganie funkcjonalne | Opisuje zachowanie systemu. | Użytkownik może zresetować hasło. | Odpowiada na pytanie: co system ma umożliwić? |
| Wymaganie jakościowe | Opisuje jakość działania. | Reset hasła działa w mniej niż 1 min dla 95% przypadków. | Odpowiada na pytanie: jak dobrze ma to działać? |
| Acceptance criteria | Definiuje warunki zaliczenia konkretnej historii. | Link resetujący jest ważny 15 min, a e-mail trafia do skrzynki użytkownika. | Pomaga ocenić pojedynczy element backlogu. |
| Definition of Done | Określa gotowość przyrostu do uznania go za ukończony. | Testy zielone, dokumentacja zaktualizowana, monitoring wdrożony. | Dotyczy całego zespołu i całego przyrostu, nie jednej funkcji. |
Atlassian dobrze rozdziela DoD od acceptance criteria: pierwsze to wspólne kryteria gotowości dla przyrostu, drugie dotyczą konkretnej historii użytkownika. Ja traktuję DoD jako warstwę jakości całego zespołu, a nie miejsce, w którym upycham wszystkie wymagania projektu. Jeśli tego nie rozdzielisz, zespół zacznie uważać, że „zrobione” znaczy tylko „działające gdzieś na szybko”.
Najczęstsze błędy przy tworzeniu takich wymagań
- Ogólniki bez liczby - „szybko”, „bezpiecznie” i „stabilnie” brzmią dobrze, ale niczego nie rozstrzygają.
- Za dużo priorytetów - jeśli wszystko jest krytyczne, to w praktyce nic nie jest krytyczne.
- Brak warunków testu - liczba bez kontekstu obciążenia albo scenariusza nie mówi wiele.
- Mieszanie poziomów - jedno wymaganie nie powinno jednocześnie opisywać funkcji, UX, bezpieczeństwa i procesu wdrożenia.
- Brak właściciela - jeśli nikt nie odpowiada za metrykę, szybko ląduje ona w dokumentacji, a nie w pracy zespołu.
- Kopiowanie z innego projektu - wymaganie z banku albo dużego SaaS nie musi pasować do wewnętrznego narzędzia automatyzacji.
Największy błąd to zakładanie, że zespół „jakoś” domyśli się, co znaczy szybkie albo bezpieczne. To właśnie tam rodzą się spory, poprawki i opóźnienia, dlatego kolejny krok to dopasowanie wymagań do typu projektu, a nie do szablonu znalezionego w poprzednim wdrożeniu.
Jak dobrać wymagania do rodzaju projektu
Ja zwykle zaczynam od dwóch pytań: co najbardziej zaboli biznes, jeśli nie zadziała, i co da się dziś realnie monitorować. Dopiero potem układam listę priorytetów. Taki porządek sprawdza się lepiej niż próba objęcia jednym dokumentem wszystkiego naraz, zwłaszcza gdy projekt ma element automatyzacji, integracji albo komponent AI.
| Rodzaj projektu | Najważniejsze obszary | Co zwykle ustalam |
|---|---|---|
| E-commerce i marketplace | Wydajność, dostępność, skalowalność, obserwowalność. | Uptime 99,9%, odpowiedź na kluczowych ekranach poniżej 2 s, automatyczne alarmy przy skoku błędów. |
| System wewnętrzny | Użyteczność, utrzymywalność, uprawnienia, onboarding. | Kluczowe zadanie bez szkolenia, uruchomienie lokalne w 30 minut, role dostępu dopasowane do działów. |
| Projekt regulowany lub finansowy | Bezpieczeństwo, prywatność, audytowalność, retencja danych. | MFA, pełny ślad audytowy, polityka przechowywania danych, procedury usuwania i odtwarzania. |
| Integracje i automatyzacje | Niezawodność, retry policy, idempotencja, monitoring. | Powtórzenie operacji nie tworzy duplikatu, po 3 nieudanych próbach generowany jest alert, a kolejka ma limit opóźnienia. |
| Proces z komponentem AI | Traceability, fallback do człowieka, jakość danych, wersjonowanie modelu. | Wynik poniżej progu pewności trafia do weryfikacji manualnej, a system zapisuje wersję modelu i źródło danych. |
W projektach tego typu bardzo pomaga też termin observability, czyli zdolność systemu do pokazania, co dzieje się wewnątrz, przez logi, metryki i trace'y. Bez tego nawet dobre wymaganie zostaje na papierze, bo nikt nie widzi, czy system rzeczywiście spełnia ustalone progi. Kiedy takie priorytety są jasne, łatwiej przejść do ostatniej rzeczy, która zwykle decyduje o powodzeniu całego podejścia.
Na czym warto się skupić, żeby jakość nie zjadła tempa pracy
- Wybierz 5-7 krytycznych cech, nie 20.
- Każdą opisz liczbą, progiem i warunkami testu.
- Przypisz właściciela biznesowego i technicznego.
- Włącz pomiary do monitoringu, testów i przeglądu po wdrożeniu.
- Wracaj do wymagań po pierwszym release, bo rzeczywistość często pokazuje, co trzeba doprecyzować.
W 2026 r. szczególnie mocno liczą się trzy obszary: odporność, bezpieczeństwo i obserwowalność, bo to one najszybciej ujawniają różnicę między projektem „zrobionym” a projektem, który naprawdę nadaje się do użycia. Gdy prowadzę projekt, wolę mieć mniej wymagań, ale naprawdę mierzalnych, niż rozbudowaną listę, której nikt nie weryfikuje. To daje zespołowi jasność, a biznesowi większą szansę na system, który nie tylko działa, lecz także wytrzymuje ruch, zmianę i skalę.
