Dobry plan rozwoju firmy porządkuje najważniejsze decyzje: gdzie organizacja ma rosnąć, jakich zasobów potrzebuje i po czym rozpoznać, że strategia działa. W praktyce nie chodzi o ozdobny dokument, tylko o narzędzie, które pomaga uniknąć przypadkowych inwestycji, chaosu w priorytetach i ciągłego gaszenia pożarów. W tym artykule pokazuję, jak taki plan zbudować, czym różni się od biznesplanu, jakie cele i wskaźniki warto w nim wpisać oraz gdzie szczególnie pomaga cyfryzacja i automatyzacja.
Najważniejsze elementy, które trzeba ustalić, zanim plan zacznie działać
- Najpierw trzeba zdiagnozować realną sytuację firmy, a dopiero potem pisać cele.
- Strategia rozwoju ma inny zakres niż biznesplan i plan operacyjny, więc nie wolno mieszać tych pojęć.
- Najlepsze plany opierają się na 3-5 celach, a każdy cel ma właściciela, termin i wskaźnik.
- Automatyzacja ma sens dopiero wtedy, gdy proces jest uporządkowany i powtarzalny.
- Plan trzeba przeglądać co miesiąc operacyjnie i co kwartał strategicznie.
Czym taki dokument różni się od biznesplanu i planu operacyjnego
Najwięcej zamieszania bierze się z tego, że wiele osób wrzuca do jednego worka strategię, biznesplan i harmonogram działań. Ja rozdzielam te pojęcia od razu, bo każdy dokument odpowiada na inne pytanie. Strategia mówi, dokąd firma ma zmierzać; biznesplan pokazuje, czy wybrany kierunek ma sens finansowy; plan operacyjny opisuje, kto robi co i do kiedy.
W małej firmie te trzy warstwy mogą być zapisane na kilku stronach. W większej organizacji zwykle rozrastają się do oddzielnych dokumentów, ale logika pozostaje taka sama: najpierw wybór kierunku, potem opłacalność, na końcu egzekucja.
| Dokument | Do czego służy | Horyzont | Najważniejsze pytanie |
|---|---|---|---|
| Strategiczny plan rozwoju | Ustala kierunek wzrostu i priorytety | Najczęściej 2-3 lata | Gdzie chcemy być i dlaczego właśnie tam? |
| Biznesplan | Sprawdza wykonalność i opłacalność | Projekt, inwestycja, nowy rynek | Czy to się spina finansowo i operacyjnie? |
| Plan operacyjny | Rozpisuje zadania i odpowiedzialności | 3-12 miesięcy | Kto robi co, kiedy i z jakim wynikiem? |
Jeśli te warstwy są pomieszane, dokument szybko zamienia się w zbiór życzeń. Jeśli są rozdzielone, łatwiej później wrócić do nich w codziennej pracy. A zanim przejdziemy do celów, trzeba jeszcze sprawdzić, z jakiego miejsca startuje firma.
Od diagnozy zaczyna się cały sens

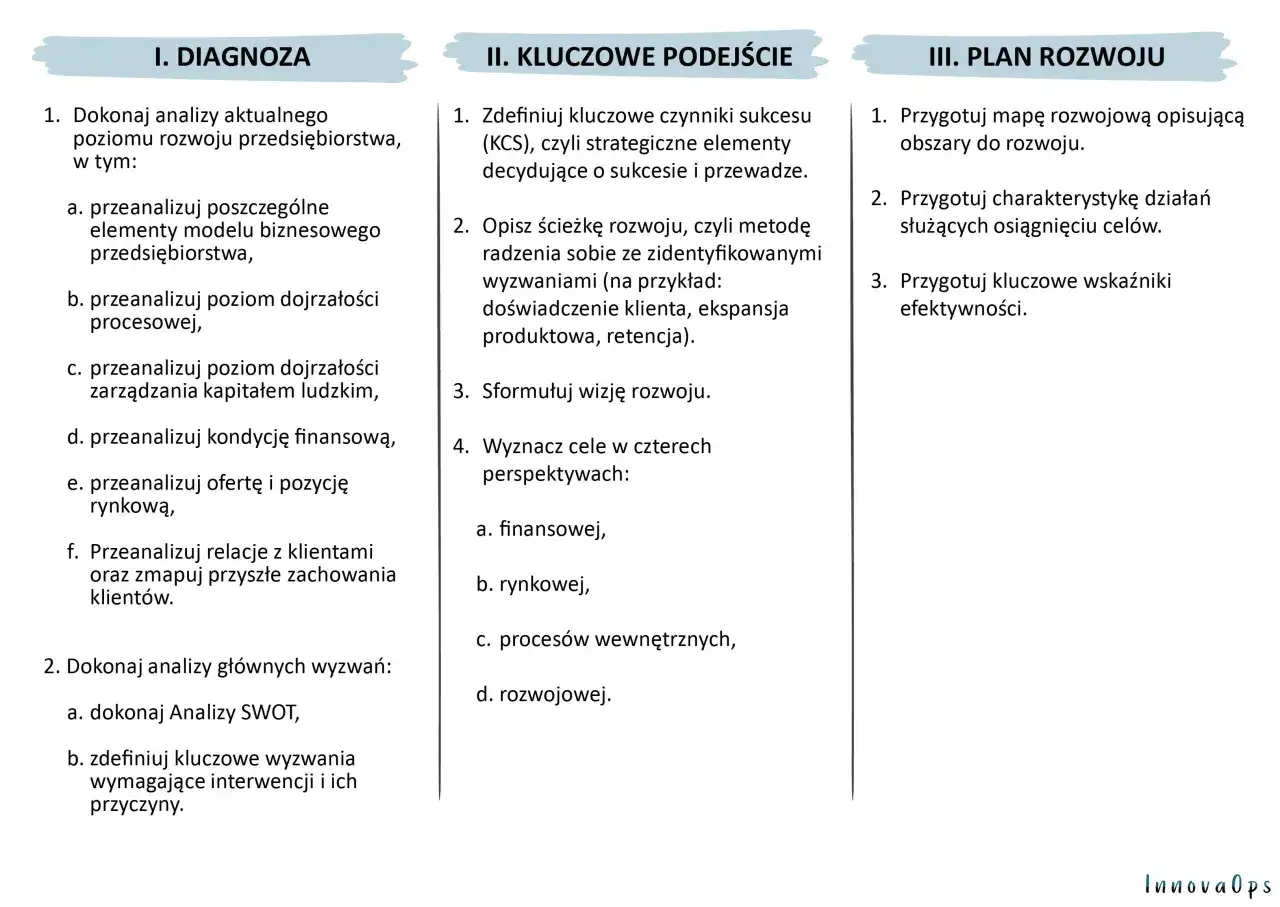

Ja zaczynam od kilku prostych pytań: skąd dziś naprawdę płyną pieniądze, gdzie firma traci czas i które procesy działają tylko dlatego, że ktoś pamięta o nich ręcznie. To jest moment na chłodny ogląd sytuacji, a nie na deklaracje typu „chcemy urosnąć”. Bez tej diagnozy plan rozwoju łatwo staje się zbiorem pobożnych życzeń.
Na tym etapie dobrze działa prosty SWOT, czyli analiza mocnych i słabych stron oraz szans i zagrożeń. Nie chodzi o akademicką rozbudowę, tylko o odpowiedź na kilka praktycznych kwestii:
- które produkty lub usługi dają marżę, a które tylko obracają przychodem,
- którzy klienci są najbardziej rentowni i dlaczego,
- jakie procesy blokują sprzedaż, obsługę lub realizację zamówień,
- od jakich osób, dostawców lub systemów firma jest zbyt mocno uzależniona,
- jakie zmiany w otoczeniu mogą przyspieszyć wzrost albo go zatrzymać.
W praktyce wystarczą też trzy liczby startowe: przychód, marża i czas potrzebny na dowiezienie usługi lub produktu. Z tych danych dużo szybciej widać, gdzie firma zarabia, a gdzie tylko wygląda na zajętą. Gdy taki obraz jest już jasny, można przejść do tego, co ma się zmienić i w jakim tempie.
Jak zamienić ambicje w cele i wskaźniki

Najlepszy dokument rozwojowy nie ma dwudziestu priorytetów. Ma 3-5 dobrze opisanych celów, bo więcej zwykle oznacza rozmycie odpowiedzialności. Każdy cel powinien mieć punkt odniesienia, liczbę docelową, termin, właściciela i sposób pomiaru. Bez tego nawet ambitna deklaracja kończy jako hasło na slajdzie.
Ja lubię zapisywać cele w formie: „zwiększamy X z poziomu A do B do dnia C”. To prostsze niż rozbudowany opis i od razu pokazuje, czy firma naprawdę się zbliża do wyniku. W praktyce przydają się też dwa pojęcia: OKR, czyli cele i kluczowe rezultaty, oraz SMART, czyli sposób formułowania celu tak, by był konkretny i mierzalny. Same skróty nie zrobią roboty, ale pomagają uniknąć mglistych zapisów.
| Obszar | Przykładowy cel | Wskaźnik | Typowy horyzont |
|---|---|---|---|
| Sprzedaż | Usprawnić pozyskiwanie leadów z kanałów cyfrowych | Konwersja, koszt pozyskania klienta | 6-12 miesięcy |
| Operacje | Skrócić czas realizacji zamówienia | Średni czas obsługi | 3-6 miesięcy |
| Finanse | Poprawić marżę na głównych usługach | Marża brutto | 12 miesięcy |
| Zespół | Zmniejszyć rotację w kluczowych rolach | Rotacja, absencja, satysfakcja | 12 miesięcy |
| Technologia | Zautomatyzować powtarzalne procesy administracyjne | Udział procesów bez ręcznej obsługi | 3-9 miesięcy |
Jeśli ktoś próbuje ustawić wskaźniki dla wszystkiego, zwykle kończy z raportem, którego nikt nie czyta. Lepszy jest krótki zestaw liczb, które naprawdę sterują decyzjami. I właśnie tutaj szczególnie widać wartość automatyzacji, bo bez niej część danych pojawia się za późno albo w ogóle.

Gdzie w rozwoju firmy najlepiej działa automatyzacja
W 2026 roku nie wystarczy już dopisać AI do prezentacji zarządczej. Jeśli firma ma rosnąć sprawnie, automatyzacja powinna zdejmować z ludzi te zadania, które są powtarzalne, czasochłonne i podatne na błędy. Największy zwrot zwykle nie przychodzi z efektownego wdrożenia, tylko z kilku małych usprawnień, które razem oszczędzają dziesiątki godzin miesięcznie.
Najlepiej zaczynać od obszarów, które mają wysoki wolumen i jasne reguły. W praktyce są to najczęściej:
| Obszar | Co warto zautomatyzować | Efekt | Uwaga praktyczna |
|---|---|---|---|
| Sprzedaż | Przydział leadów, przypomnienia, follow-upy | Szybsza reakcja i mniej utraconych szans | Najpierw trzeba uporządkować etapy lejka |
| Obsługa klienta | FAQ, statusy zgłoszeń, proste odpowiedzi | Krótszy czas odpowiedzi | Nie warto automatyzować trudnych przypadków na siłę |
| Finanse | Fakturowanie, akceptacje, obieg dokumentów | Mniej błędów i mniej ręcznej pracy | Proces musi mieć jasne zasady akceptacji |
| Operacje | Powiadomienia, raporty, statusy zadań | Lepsza kontrola terminów | Automatyzacja bez standardu tylko przyspiesza chaos |
| Analityka | Dashboardy i alerty o odchyleniach | Lepsze decyzje w krótszym czasie | Dane muszą być spójne, inaczej raporty wprowadzają w błąd |
To właśnie dlatego nie lubię podejścia „wdrażamy narzędzie, a potem zobaczymy”. Najpierw porządkuję proces, potem go automatyzuję, a dopiero na końcu dokładam sztuczną inteligencję tam, gdzie naprawdę skraca pracę. Taka kolejność daje większą kontrolę nad kosztami i mniejsze ryzyko rozczarowania.
Najczęstsze błędy, które psują strategię
W praktyce plan rozwoju najczęściej nie przegrywa dlatego, że był zbyt mało ambitny. Przegrywa, bo był zbyt ogólny, zbyt szeroki albo zupełnie oderwany od realnych ograniczeń firmy. Widzę to regularnie: dobrze brzmiący dokument potrafi przegrać z jednym prostym pytaniem „kto za to odpowiada i skąd weźmiemy na to czas?”.
- Za dużo priorytetów naraz, przez co nic nie dostaje pełnej uwagi.
- Brak właściciela celu, więc działania rozmywają się między działami.
- Skupienie wyłącznie na przychodzie, bez kontroli marży i cash flow.
- Kopiowanie cudzych wzorców bez uwzględnienia skali, branży i struktury zespołu.
- Wdrożenie narzędzi bez uporządkowania procesu, który te narzędzia mają wspierać.
- Brak rewizji po 30, 60 i 90 dniach, przez co plan szybko traci aktualność.
Najgroźniejszy błąd jest jednak bardziej subtelny: firma uznaje, że skoro plan istnieje, to rozwój już się dzieje. A rozwój dzieje się dopiero wtedy, gdy dokument przekłada się na decyzje, budżet i codzienną egzekucję. Żeby to się udało, trzeba wprowadzić prosty rytm kontroli.
Co sprawdzić po 90 dniach, żeby plan nie został tylko dokumentem
Najzdrowszy rytm pracy nad strategią jest podwójny: co miesiąc sprawdza się operacje, a co kwartał sens całego kierunku. Po pierwszych 90 dniach nie pytam, czy plan wygląda dobrze. Pytam, co już zmieniło się w wyniku, co nie ruszyło i dlaczego. To dużo bardziej uczciwy test niż samo „czy wszyscy są zgodni”.
- Czy każdy cel ma właściciela i realny termin?
- Czy wskaźniki mają punkt wyjścia, a nie tylko liczbę docelową?
- Czy pierwsze inicjatywy pokazują efekt, czy tylko pochłaniają czas?
- Czy budżet nadal odpowiada priorytetom, czy już się rozjechał?
- Czy w planie pojawiły się nowe ryzyka, których nie było na starcie?
Jeśli odpowiedzi są nieostre, plan trzeba skrócić, uprościć albo przestawić priorytety. To nie jest porażka, tylko normalna korekta kursu. Najlepsze dokumenty strategiczne nie próbują udawać, że przyszłość da się zapisać raz na zawsze; one pomagają podejmować lepsze decyzje wtedy, gdy rynek się zmienia. I właśnie w tym widzę ich prawdziwą wartość.
