Harmonogram projektu - Zbuduj plan, który działa!

Kanban tablica z karteczkami: "To Do", "In Progress", "Done". To przykład harmonogramu projektu, wizualizujący postęp prac.

Napisano przez

Dariusz Sikora

Opublikowano

18 cze 2026

Spis treści

Dobry harmonogram porządkuje pracę, ale przede wszystkim ujawnia, co naprawdę może zatrzymać projekt: zależności między zadaniami, brak zasobów, zbyt optymistyczne estymacje albo opóźnione akceptacje. Poniżej pokazuję, jak taki plan wygląda w praktyce, jakie elementy musi zawierać i jak odróżnić sensowny harmonogram od dokumentu, który dobrze wygląda tylko do pierwszej zmiany zakresu. Dorzucam też dwa konkretne przykłady, bo przy tym temacie właśnie przykład najszybciej tłumaczy całą logikę działania.

Najważniejsze elementy, które decydują o dobrym planie prac

  • Zakres musi być jasno opisany, bo bez niego harmonogram szybko puchnie o kolejne zadania.
  • Zależności między zadaniami są ważniejsze niż sama lista terminów.
  • Kamienie milowe pomagają kontrolować postęp bez wchodzenia w każdy detal.
  • Właściciel zadania powinien być przypisany do każdej pozycji, inaczej termin nie ma właściciela.
  • Bufor czasowy jest konieczny przy testach, akceptacjach i migracjach danych.

Co powinien zawierać harmonogram, żeby prowadził projekt, a nie tylko go opisywał

Ja zwykle traktuję harmonogram jako narzędzie decyzyjne, a nie dekorację do prezentacji. Ma on pokazać nie tylko co trzeba zrobić, ale też kiedy, kto za to odpowiada i od czego to zależy. Bez tego plan szybko zamienia się w listę życzeń.

W praktyce dobry harmonogram zawiera kilka stałych elementów:

  • Zadania - rozbite na możliwie konkretne kroki, a nie ogólne hasła typu „wdrożenie” czy „testy”.
  • Terminy - najlepiej w dniach roboczych, z zaznaczeniem dat startu i zakończenia.
  • Zależności - czyli informację, co musi zakończyć się wcześniej, żeby kolejne zadanie mogło ruszyć.
  • Odpowiedzialności - jedna osoba lub jeden zespół powinien mieć właściciela dla każdego ważniejszego etapu.
  • Kamienie milowe - punkty kontrolne, które pokazują, czy projekt jedzie zgodnie z planem.
  • Bufor - zapas czasu na poprawki, decyzje, urlopy lub opóźnienia po stronie dostawców.

Jeśli czegoś tu brakuje, najczęściej brakuje też kontroli nad projektem. A skoro wiemy już, z czego składa się dobry plan, warto przejść do konkretu i zobaczyć, jak wygląda on w realnym wdrożeniu.

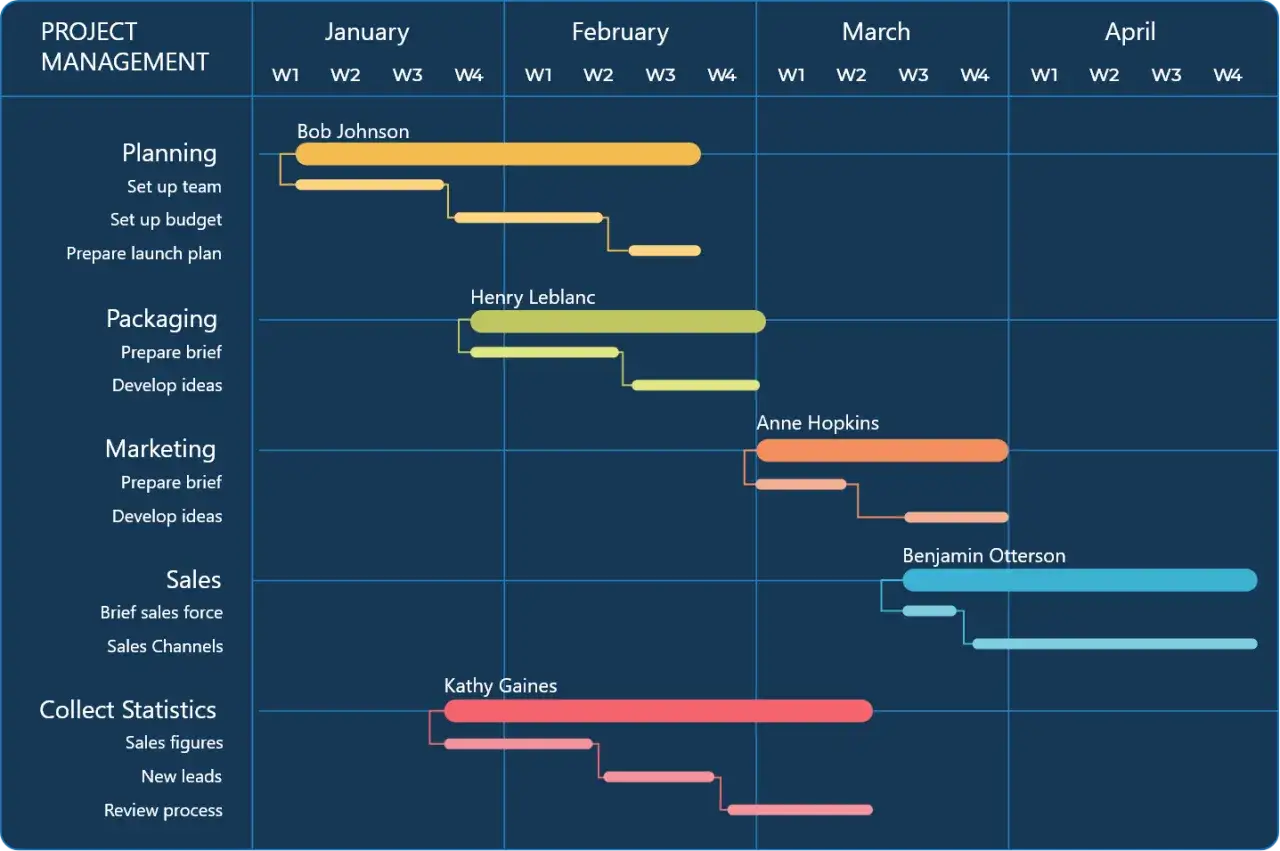

Harmonogram projektu przykład: planowanie, pakowanie, marketing, sprzedaż i zbieranie statystyk z przypisanymi zadaniami i terminami.

Przykład harmonogramu wdrożenia CRM na 8 tygodni

Najczytelniej widać to na projekcie cyfrowym, bo tam zależności są bardzo wyraźne. Wdrożenie CRM to dobry przykład, bo łączy analizę procesów, konfigurację, migrację danych, testy i szkolenia. Jeśli któryś etap się opóźni, cała reszta zaczyna się sypać.

Tydzień Zakres prac Efekt końcowy Na co uważać
1 Warsztaty z działem sprzedaży, ustalenie celu i zakresu Lista potrzeb biznesowych i decyzja, co naprawdę ma wejść do wdrożenia Jeśli zakres nie jest zamknięty, dalsze etapy będą się rozjeżdżać
2 Mapa procesów, wymagania, decyzje integracyjne Dokument roboczy do konfiguracji systemu Tu często pojawia się ukryta złożoność, zwłaszcza przy integracji z ERP lub pocztą
3-4 Konfiguracja środowiska, role użytkowników, pola, automatyzacje Gotowa wersja testowa Za dużo zmian na tym etapie wydłuża wdrożenie bardziej niż się wydaje
5 Migracja danych, porządkowanie bazy, import kontaktów Dane w nowym systemie Jeśli jakość danych jest słaba, ten etap potrafi zająć dodatkowy tydzień lub dwa
6 Testy UAT, poprawki, akceptacja użytkowników Potwierdzenie, że system działa zgodnie z potrzebami Bez wyznaczenia decydenta testy mogą wisieć bez końca
7-8 Szkolenia, uruchomienie produkcyjne, wsparcie po starcie Start pracy na nowym CRM Warto mieć plan wsparcia na pierwsze dni po wdrożeniu, bo wtedy pojawia się najwięcej pytań

Taki układ działa, bo pokazuje nie tylko kolejność zadań, ale też logikę całego projektu. W praktyce przy migracji danych albo integracjach dorzucam zwykle 10-15% zapasu, bo to właśnie tam pojawiają się drobne blokady, które później kosztują najwięcej. Ten sam sposób myślenia można przenieść na kampanie marketingowe, choć tam częściej liczy się praca równoległa niż jeden ciągły strumień zadań.

Drugi przykład z kampanii marketingowej i premiery produktu

W kampanii promocyjnej harmonogram działa trochę inaczej niż we wdrożeniu systemu. Tutaj wiele rzeczy dzieje się równolegle: kreacja, strona docelowa, reklamy, mailing, przygotowanie sprzedaży i obsługa klienta. Jeśli te wątki nie są zsynchronizowane, projekt może wyglądać dobrze „na papierze”, ale nie dowiezie wyniku.

Tydzień Równoległe działania Dlaczego to ważne
1 Brief, grupa docelowa, cel kampanii, KPI Bez tego zespół nie wie, czy optymalizuje sprzedaż, leady czy świadomość marki
2 Koncepcja kreatywna, landing page, komunikaty sprzedażowe To fundament, który musi być gotowy przed startem mediów
3 Testy reklam, mailing testowy, konfiguracja analityki Tu wychodzą błędy, których nie widać w prezentacji, ale widać w wynikach
4 Szkolenie sprzedaży i obsługi klienta, finalny przegląd treści Jeśli zespół frontowy nie zna oferty, rośnie chaos po premierze
5 Start kampanii i bieżący monitoring Tu trzeba reagować szybko, bo pierwsze 48 godzin często pokazuje, czy komunikat działa
6 Optymalizacja, raport, decyzja o skalowaniu lub korekcie Projekt nie kończy się na publikacji, tylko na wyniku

W takich projektach największy błąd polega na tym, że ktoś planuje wszystko liniowo, choć w praktyce trzy lub cztery zadania powinny iść naraz. To właśnie dlatego harmonogram nie jest zwykłym kalendarzem, tylko mapą zależności. I z tej mapy można już wyciągnąć konkretne kroki, które pomagają zbudować własny plan od zera.

Jak zbudować własny harmonogram krok po kroku

Gdybym miał opisać cały proces możliwie prosto, zacząłbym od pięciu rzeczy: celu, zakresu, zadań, zależności i zasobów. Dopiero na tym fundamencie ma sens rozmowa o terminach. Wszystko odwrotnie zwykle kończy się planem, który wygląda solidnie, ale nie wytrzymuje pierwszego spotkania z rzeczywistością.

  1. Określ cel i granicę projektu. Zapisz, co ma powstać, a czego projekt nie obejmuje. To najprostszy sposób na ograniczenie chaosu zakresu.
  2. Rozbij pracę na mniejsze pakiety. W praktyce używa się tu WBS, czyli struktury podziału pracy - chodzi o rozbicie dużego celu na zadania, które da się zaplanować i przypisać.
  3. Ustal zależności. Sprawdź, co musi wydarzyć się wcześniej, a co może toczyć się równolegle. To właśnie tu widać ścieżkę krytyczną, czyli sekwencję zadań, której opóźnienie przesuwa cały projekt.
  4. Oszacuj czas realistycznie. Licz w dniach roboczych, nie w „mniej więcej tygodniu”. Jeśli zadanie wymaga akceptacji z dwóch działów, dolicz czas na obieg informacji.
  5. Przypisz odpowiedzialności. Każdy ważniejszy etap powinien mieć właściciela. Bez tego harmonogram staje się zbiorem dat bez decyzyjności.
  6. Dodaj bufor i zatwierdź wersję bazową. Nie chodzi o sztuczne wydłużanie planu, tylko o ochronę projektu przed znanymi ryzykami. Ja zwykle zostawiam zapas szczególnie przy testach, migracjach i działaniach zależnych od osób spoza zespołu.

Ten schemat działa zarówno w małych, jak i większych inicjatywach. Różnica polega głównie na skali szczegółowości, a nie na samych zasadach. Kiedy plan jest już zbudowany, największe problemy rzadko wynikają z arkusza - częściej z błędów, które popełnia się podczas jego tworzenia.

Najczęstsze błędy, które rozbijają terminy

W praktyce te same potknięcia wracają zaskakująco często. Nie są efektowne, ale właśnie dlatego są groźne - łatwo je zignorować na początku, a potem kosztują najwięcej czasu.

  • Planowanie bez uwzględnienia urlopów, świąt i dostępności ludzi. Harmonogram zapisany „na 5 dni” nie działa, jeśli faktycznie ktoś ma 3 dni pracy w tym tygodniu.
  • Brak właściciela zadania. Jeśli nikt nie odpowiada za konkretny etap, termin nie ma obrońcy.
  • Za duży poziom szczegółowości od pierwszego dnia. Plan, który rozpisuje każdą drobną czynność, szybko staje się nieczytelny i trudny w aktualizacji.
  • Ignorowanie akceptacji i testów. Projekty często opóźniają się nie na produkcji, tylko na zatwierdzaniu.
  • Nieprawidłowe szacowanie czasu dla zadań zależnych od innych działów. Jeżeli do decyzji potrzebujesz kilku osób, sam czas wykonania pracy to za mało.
  • Brak regularnej rewizji. Harmonogram bez aktualizacji po 2-3 tygodniach zwykle traci wartość operacyjną.

Najlepsza korekta to ta, która następuje zanim opóźnienie urośnie. Dlatego zamiast dopieszczać sam dokument, lepiej od razu dobrać format planu do skali projektu i tempa zmian.

Jak dobrać narzędzie do skali projektu

Nie każdy projekt potrzebuje od razu rozbudowanej platformy. Dla małego, jednorazowego działania Excel nadal bywa wystarczający, ale przy większej liczbie zależności i osób zaczyna szybko tracić przewagę. Tu nie chodzi o modę na narzędzia, tylko o to, czy zespół ma widzieć całość i aktualizować plan bez ręcznego gaszenia pożarów.

Narzędzie Kiedy ma sens Mocna strona Ograniczenie
Excel lub arkusz online Mały projekt, kilka zadań, niewielka liczba zmian Szybki start i niski próg wejścia Słabo radzi sobie z zależnościami, wieloma właścicielami i automatyzacją
Wykres Gantta Projekt z terminami, zależnościami i wieloma etapami Dobry podgląd kolejności prac i kamieni milowych Wymaga aktualizacji, inaczej robi się tylko ładnym obrazkiem
Platforma do zarządzania projektami Projekt międzydziałowy, częste zmiany, kilka strumieni pracy Statusy, automatyzacje, powiadomienia i lepsza kontrola ryzyka Wymaga wdrożenia, przyzwyczajenia zespołu i czasem dodatkowego budżetu

W projektach związanych z automatyzacją, wdrożeniami lub transformacją cyfrową najczęściej wygrywa rozwiązanie, które daje aktualny obraz sytuacji bez ręcznego przepisywania statusów. Sam format nie wystarczy jednak bez stałego rytmu przeglądów i korekt.

Jak utrzymać plan w ruchu, gdy projekt już wystartuje

Największa różnica między dobrym a przeciętnym harmonogramem pojawia się po starcie prac. Dokument przygotowany raz, bez dalszej opieki, szybko się starzeje. Zespół potrzebuje więc prostego rytmu: przegląd, korekta, decyzja, aktualizacja. Bez tego nawet najlepszy plan staje się archiwalny szybciej, niż powinien.

W praktyce pomaga mi kilka zasad:

  • krótki przegląd statusu co tydzień, a przy szybkich projektach nawet dwa razy w tygodniu;
  • odnotowywanie zmian w jednym miejscu, a nie w kilku wersjach pliku krążących po mailach;
  • oddzielanie drobnych przesunięć od zmian zakresu, bo to nie jest to samo;
  • stosowanie automatycznych przypomnień, jeśli narzędzie na to pozwala;
  • aktualizacja ryzyk, zanim zamienią się w opóźnienie całego zespołu.

Jeśli miałbym zostawić jedną praktyczną zasadę, byłaby prosta: harmonogram ma pomagać podejmować decyzje szybciej niż problemy zdążą urosnąć. Gdy plan pokazuje zależności, odpowiedzialności i realne terminy, staje się narzędziem zarządzania, a nie tylko tabelą do odhaczania zadań.

FAQ - Najczęstsze pytania

Dobry harmonogram to narzędzie decyzyjne, które pokazuje nie tylko zadania, ale też terminy, zależności, odpowiedzialności i kamienie milowe. Ujawnia, co może zatrzymać projekt, zamiast być tylko listą do odhaczenia.

Skuteczny harmonogram zawiera zadania (rozbite na konkretne kroki), terminy (dni robocze), zależności, odpowiedzialności, kamienie milowe (punkty kontrolne) oraz bufor czasowy na nieprzewidziane sytuacje.

Bufor czasowy jest kluczowy, ponieważ chroni projekt przed znanymi ryzykami, takimi jak opóźnienia w testach, akceptacjach, migracjach danych czy urlopach. Zapobiega kaskadowym opóźnieniom i pozwala na elastyczność.

Częste błędy to planowanie bez uwzględnienia dostępności ludzi, brak właścicieli zadań, zbyt duża szczegółowość na początku, ignorowanie akceptacji i testów oraz brak regularnej rewizji planu.

Wybór narzędzia zależy od skali projektu. Excel sprawdzi się w małych projektach, wykres Gantta do projektów z zależnościami, a platformy do zarządzania projektami dla złożonych, międzydziałowych inicjatyw z częstymi zmianami.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

harmonogram projektu przykład jak stworzyć harmonogram projektu błędy w harmonogramie projektu narzędzia do harmonogramowania projektów

Udostępnij artykuł

Dariusz Sikora

Dariusz Sikora

Nazywam się Dariusz Sikora i od 8 lat zajmuję się tematyką cyfrowej transformacji, automatyzacji oraz innowacji. Moje zainteresowanie tymi obszarami zrodziło się z chęci zrozumienia, jak technologia wpływa na nasze życie i sposób pracy. Fascynuje mnie, jak innowacyjne rozwiązania mogą uprościć codzienne wyzwania i przyczynić się do efektywności w różnych branżach. W mojej pracy koncentruję się na dostarczaniu rzetelnych i zrozumiałych informacji, które pomagają czytelnikom odnaleźć się w szybko zmieniającym się świecie technologii. Staram się zawsze weryfikować źródła, porównywać dostępne dane oraz upraszczać skomplikowane zagadnienia, aby były one przystępne dla każdego. Dzięki temu mam nadzieję, że moje teksty nie tylko informują, ale także inspirują do działania i wdrażania innowacji w praktyce.

Napisz komentarz
